Разработку сайта можно разделить на семь этапов: бриф, анализ конкурентов, структура с прототипом и текстами, визуальное направление, дизайн, вёрстка и запуск, затем продвижение. Заказчику важно заранее понимать, что происходит на каждом этапе, что и когда нужно от него и что он получает на выходе. Рассказываем, как проходят этапы создания сайта у нас и сколько длится разработка. Все примеры — наши реализованные проекты на Тильде.
Этапы разработки сайта на Тильде по порядку: схема
Названия этапов у агентств и фрилансеров разные, но порядок почти везде один: сначала определяется, что и для кого должен делать сайт, потом — как он выглядит, и только потом идёт вёрстка. Вот как проходит разработка сайта у нас:
Этап
Что делаем
Что нужно от вас
Что вы получаете
1. Бриф и вводные
Изучаем продукт, аудиторию и процесс продаж
Бриф, материалы о компании, один ответственный
Задача, состав работ и сроки в техническом задании и договоре
2. Конкуренты и спрос
Анализируем сайты конкурентов и то, как клиенты ищут ваш продукт
Ссылки на конкурентов и на сайты, которые нравятся
Понимание, чем сайт должен отличаться
3. Структура, прототип и тексты
Проектируем структуру и прототип ключевых страниц, пишем тексты
Ответы на вопросы, комментарии к прототипу
Интерактивный прототип с текстами в Figma
4. Визуальное направление
Подбираем референсы и объясняем, что берём из каждого
Ответ по каждому референсу, брендбук, если есть
Согласованное направление дизайна
5. Дизайн
Отрисовываем главную, затем внутренние страницы
Сводные комментарии от всех, кто согласует
Макеты страниц
6. Вёрстка и запуск
Верстаем сайт на Тильде, подключаем формы и аналитику, тестируем
Оплаченный тариф Тильды и домен, проверка готового сайта
Работающий сайт на вашем аккаунте и домене
7. Продвижение и развитие
Анализируем заявки и статистику, подключаем каналы продвижения
Решение о каналах и рекламном бюджете
Первые данные и план развития
Вы общаетесь напрямую с арт-директором и специалистами, которые работают над сайтом. Главные презентации — прототип с текстами, референсы и дизайн: каждую мы записываем на видео или проводим на созвоне, объясняем решения и отвечаем на вопросы. Ход работ виден на доске проекта в Weeek — какие этапы впереди и какие у них сроки по договору.
Число согласований зависит от формата. У нас три формата сайтов на Тильде: экспресс, бизнес и стратег. В бизнес- и стратег-форматах результат каждого этапа вы видите и согласуете. В экспрессе задачу и визуальное направление подробно фиксируем до старта, а дальше работаем без промежуточных согласований. Сроки форматов — в разделе о сроках ниже.
Этап 1. Бриф и вводные: что подготовить заказчику
Бриф — это анкета о бизнесе и задаче сайта: что вы продаёте, кому, кто ваши конкуренты и к какому сроку нужен результат. С него начинается любой проект. После брифа мы созваниваемся и задаём уточняющие вопросы. Задачу, состав работ и сроки фиксируем в техническом задании и договоре.
Что подготовить к старту:
Заполненный бриф. В брифе на сайт мы спрашиваем о типе сайта, сроках и бюджете, просим ссылки на ваш сайт и соцсети.
Ссылки на конкурентов и на сайты, которые нравятся. По ним видно, с кем вас сравнивают клиенты и какие решения вам близки.
Материалы о компании. Логотип, брендбук, фото, видео, цифры, сертификаты — всё, что уже есть.
Данные старого сайта, если он работает. По аналитике видно, откуда приходят посетители и с каких устройств они смотрят сайт.
Одного ответственного. Человека, который собирает мнения внутри компании и принимает решения.
Чем раньше готовы вводные, тем быстрее старт: если бриф и материалы пришли до созвона, на встрече не приходится собирать их заново, и работа начинается сразу после подписания договора.
Этап 2. Анализ конкурентов и спроса
До проектирования анализируем конкурентов: что они предлагают, как устроены их сайты, какие аргументы и цифры показывают. Изучаем и спрос — как клиенты ищут ваш продукт: по запросам видно, какие разделы и страницы нужны сайту. В стратег-формате подробно собираем поисковые запросы и группируем их по темам.
От вас на этом этапе нужен список конкурентов — тех, с кем вас сравнивают клиенты. Если списка нет, конкурентов подберём сами.
Итог этапа — вывод, чем сайт должен отличаться от конкурентов. Например, при анализе конкурентов для производителя моти-мороженого MotiMe оказалось, что сайты крупных производителей мороженого обращены к покупателю, а раздела для партнёров у них нет. Поэтому структуру сайта мы разработали с акцентом на партнёрство: первые экраны адресованы сетям, кофейням и дистрибьюторам.

Доска анализа конкурентов из кейса «ТМК-Сервис»: сайты семи компаний и сравнение смысловых блоков их первых экранов
Этап 3. Структура, прототип и тексты
Прототип — это схема страниц будущего сайта: какие на них блоки, в каком порядке и куда ведут кнопки. Обычно прототип чёрно-белый, без фото и фирменных цветов: так обсуждаются смысл и порядок блоков, а цвет не отвлекает.
Работа начинается с карты сайта — списка страниц и связей между ними. Иногда структуру сначала нужно упростить: для сети автосервисов «ТГК-Авто» мы проанализировали старый сайт и поисковый спрос и сократили 54 страницы услуг до 28 — остались те, по которым есть запросы.

Карта сайта-каталога «Урбион»: главная, каталог, карточка изделия, новости и служебные страницы со схемами блоков
Затем проектируем интерактивный прототип ключевых страниц: по нему можно пройти как по будущему сайту. Если тексты входят в работу, пишем их здесь же, до дизайна: от объёма текста зависит, какими будут блоки. Если тексты готовит ваш копирайтер, в прототипе мы задаём объём и смысл каждого блока. Если продвигать сайт в поиске не нужно, готовые тексты мы адаптируем под страницы и делаем UX-редактуру. По прототипу также видно, какие фото и видео понадобятся: их можно подготовить, пока идёт дизайн.

Схема прототипа «ТГК-Авто» с доски кейса, в фирменных цветах заказчика: блоки главной, страницы услуг, вакансий и франшизы и пути четырёх аудиторий
Что нужно от вас:
ответить на вопросы к текстам: условия работы, цифры, факты о компании;
пройти прототип как клиент и проверить, всё ли легко найти;
прислать комментарии к прототипу и согласовать этап.
Этап прототипа — самый удобный для крупных решений: переставить блоки или добавить страницу здесь можно быстро, пока дизайна и вёрстки ещё нет.
Этап 4. Визуальное направление
Прежде чем отрисовывать дизайн, согласовываем визуальное направление. Мы подбираем референсы — сайты и решения, на которые будем опираться, — и объясняем, что берём из каждого: типографику, композицию, графику. Если у компании есть брендбук, направление строится на нём.
От вас нужен ответ по каждому референсу: подходит или нет. Так вопросы вкуса решаются до макетов, а дизайн потом обсуждается по существу.
Если фирменного стиля нет, мы разрабатываем его до работы над сайтом или параллельно с прототипом: дизайн страниц начинается, когда согласованы и стиль, и прототип. Что входит в фирменный стиль, рассказываем в отдельной статье.
Этап 5. Дизайн сайта
Макет, в отличие от прототипа, показывает страницу такой, какой она будет на сайте: с цветами, шрифтами и фото. Дизайн начинаем с главной: по ней виден характер всего сайта. После её согласования отрисовываем внутренние страницы и продумываем мобильную версию.
Иногда показываем два варианта главной на выбор.

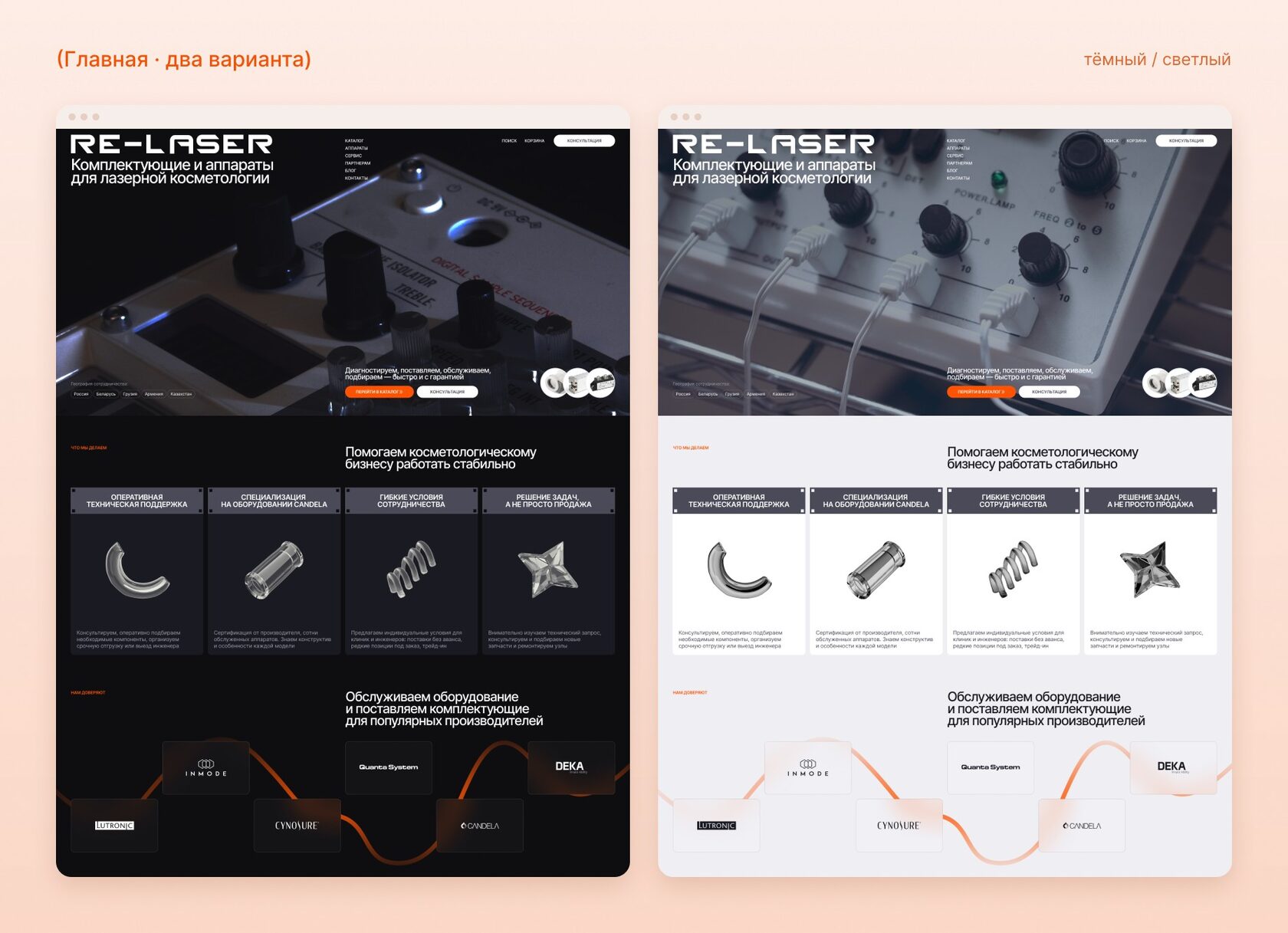

Дизайн главной страницы Re-laser в двух вариантах — тёмном и светлом, которые мы показали заказчику на выбор
Согласование дизайна идёт быстрее, когда комментарии собраны от всех, кто влияет на решение, и приходят одним списком: так замечания не противоречат друг другу и вносятся за один круг.
На что смотреть при согласовании дизайна:
Первый экран. Понятно ли с первого взгляда, что вы предлагаете и что нужно сделать посетителю.
Факты. Цифры, условия и контакты — те, что согласованы в прототипе.
Конкретные замечания. «Мелкий текст в блоке цен» вместо «не нравится»: такая правка понятна дизайнеру сразу.
Этап 6. Вёрстка на Тильде, проверка и запуск
На этом этапе дизайн переносится в Тильду. Мы верстаем сайт, сочетая стандартные блоки и Zero Block, подключаем каталог, формы, аналитику и CRM — систему, где менеджеры ведут заявки. Настраиваем адаптив под компьютер, планшет и телефон. Проводим базовую SEO-оптимизацию: заголовки, описания страниц, адреса. При запуске открываем сайт для индексации и добавляем его в «Яндекс Вебмастер».
Если сайт будут наполнять ваши сотрудники, заранее создаём для этого шаблоны — например, карточки товара и новости.
Перед сдачей сайт размещён на техническом адресе Тильды вида название.tilda.ws: свой домен подключается при запуске. Мы присылаем два списка — что сделано и что осталось — и просим проверить сайт. Формы тестируем сами. При приёмке стоит проверить:
все страницы открываются, тексты, цены и контакты актуальны;
сайт корректно отображается на телефоне;
заявка из каждой формы приходит тому, кто её обрабатывает: на почту, в мессенджер или в CRM;
подключена аналитика.

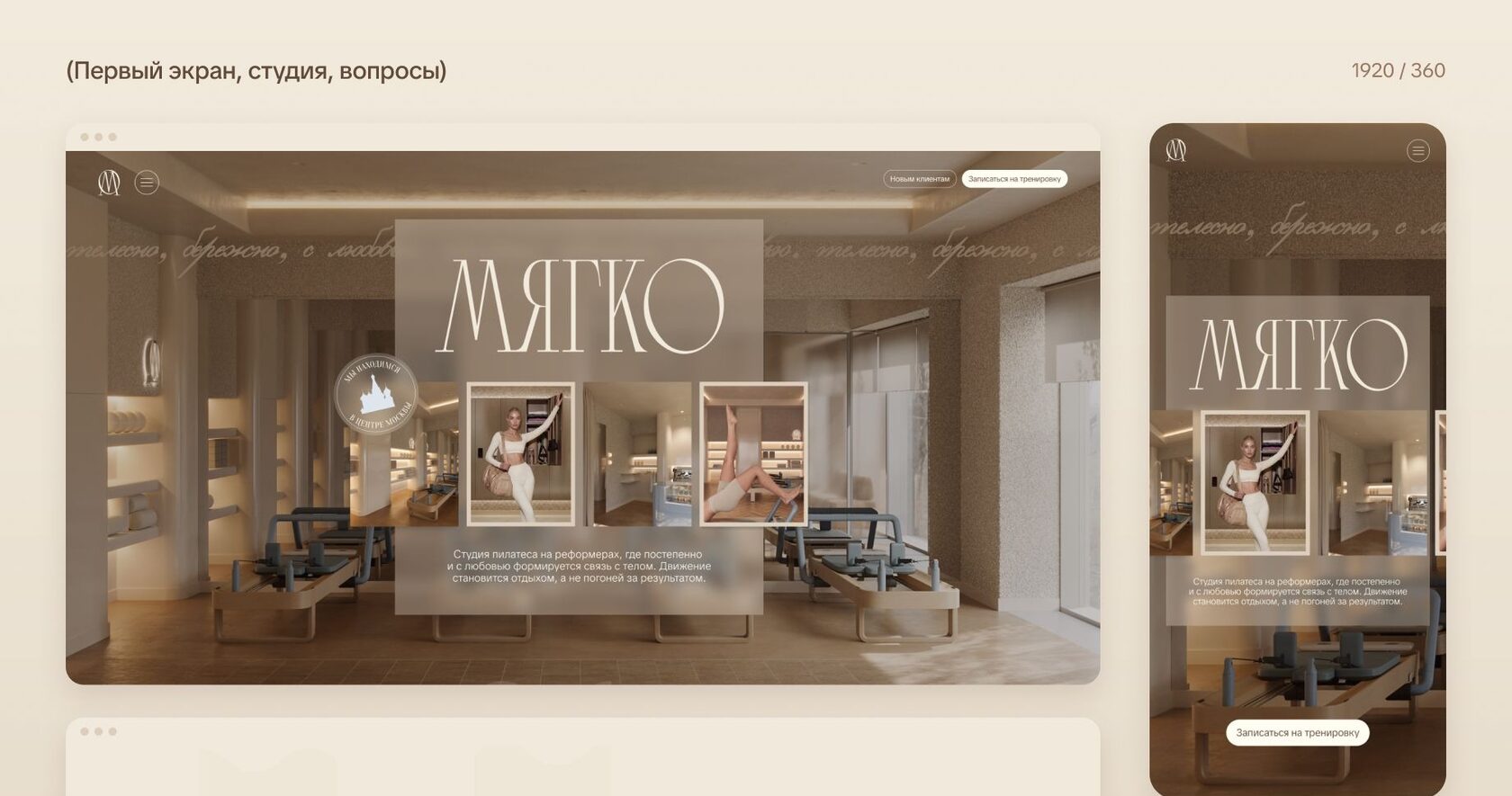

Сайт студии пилатеса «МЯГКО» на Тильде: первый экран на компьютере и на телефоне
Кому принадлежит сайт на Тильде и как мы его сдаём
Распоряжается сайтом на Тильде владелец аккаунта, на котором сайт находится. Поэтому готовый сайт размещается на собственном аккаунте Тильды заказчика, а домен оформляется на компанию. Тариф Тильды и продление домена заказчик оплачивает напрямую, к запуску тариф должен быть оплачен. Так сайт, домен и доступы остаются у вас при любой смене подрядчика.
При запуске подключаем ваш домен, при сдаче обучаем команду работе с сайтом: как редактировать тексты, фото и товары. Кому-то удобнее созвон, кому-то видеоинструкция.
Как передать сайт на Тильде заказчику с чужого аккаунта
Если сайт остался на аккаунте прежнего подрядчика, передать его на ваш аккаунт может только владелец этого аккаунта — штатной функцией: «Настройки сайта» → «Действия» → «Передать сайт на другой аккаунт». Принять сайт сможет аккаунт с оплаченным тарифом Personal или Business (справка Тильды, 19 октября 2026 года). Доступ на уровне «сотрудника» владельцем не делает: удалить или экспортировать сайт может только владелец аккаунта.
Этап 7. Продвижение и развитие после запуска
После запуска нужно проанализировать, как работает сайт: приходят ли заявки, какие источники приводят посетителей и как они ведут себя на страницах. В стратег-формате анализ входит в работу вместе с запуском «Яндекс Директа» и 30 днями сопровождения, в экспресс- и бизнес-форматах анализ и продвижение можно подключить к проекту.
Дальше возможны три сценария:
Компания ведёт сайт сама. По шаблонам, созданным при вёрстке, сотрудники компании «Урбион» за полгода после запуска разместили почти 500 страниц — без дизайнера и верстальщика.
Мы ведём сайт постоянно. Для ресторанной сети Ramen Room после запуска мы поддерживаем дизайн сайта, дорабатываем функции, добавляем страницы и обновляем контент.
Доработки отдельными задачами.Re-laser после запуска заказывал новые работы по отдельным договорам — например, расширение каталога.
Продвижение тоже может вести наша команда: SEO, контекстная реклама, рассылки. Продукт и аудиторию к этому моменту мы уже знаем.
Когда сайт выйдет на первую страницу поиска, зависит от конкуренции в нише и продвижения. Например, сайт MotiMe с базовой SEO-оптимизацией через неделю после запуска был на первой странице «Яндекса» по запросам «моти оптом» и «моти производитель».
Сколько длится разработка сайта
Сроки разработки сайта зависят от его типа и объёма работ. Наши форматы и их минимальные сроки:
Формат
Срок
Как идёт работа
Экспресс-лендинг
10 рабочих дней
Направление фиксируем до старта, без промежуточных правок
Бизнес-лендинг
20 рабочих дней
С согласованием этапов
Экспресс-сайт на Тильде
25 рабочих дней
Задачу фиксируем до старта, без промежуточных согласований
Бизнес-сайт на Тильде
от 30 рабочих дней
С согласованием этапов
Стратег-сайт на Тильде
от 40 рабочих дней
С согласованием этапов, исследованием спроса, рекламой и 30 днями сопровождения
Интернет-магазин
от 25 рабочих дней
Состав зависит от объёма: от одной страницы с корзиной до каталога с разделами
Если в работу входят тексты, фирменный стиль и согласование этапов, проект обычно занимает два-три месяца. Сайт MotiMe — одна страница с каталогом — занял около восьми недель:
анализ и прототип — около полутора недель;
тексты — ещё полторы;
референсы — неделя;
дизайн — две недели;
вёрстка, проверка и запуск — около двух недель.
Интернет-магазин ILERIA вместе с фирменным стилем занял три месяца.

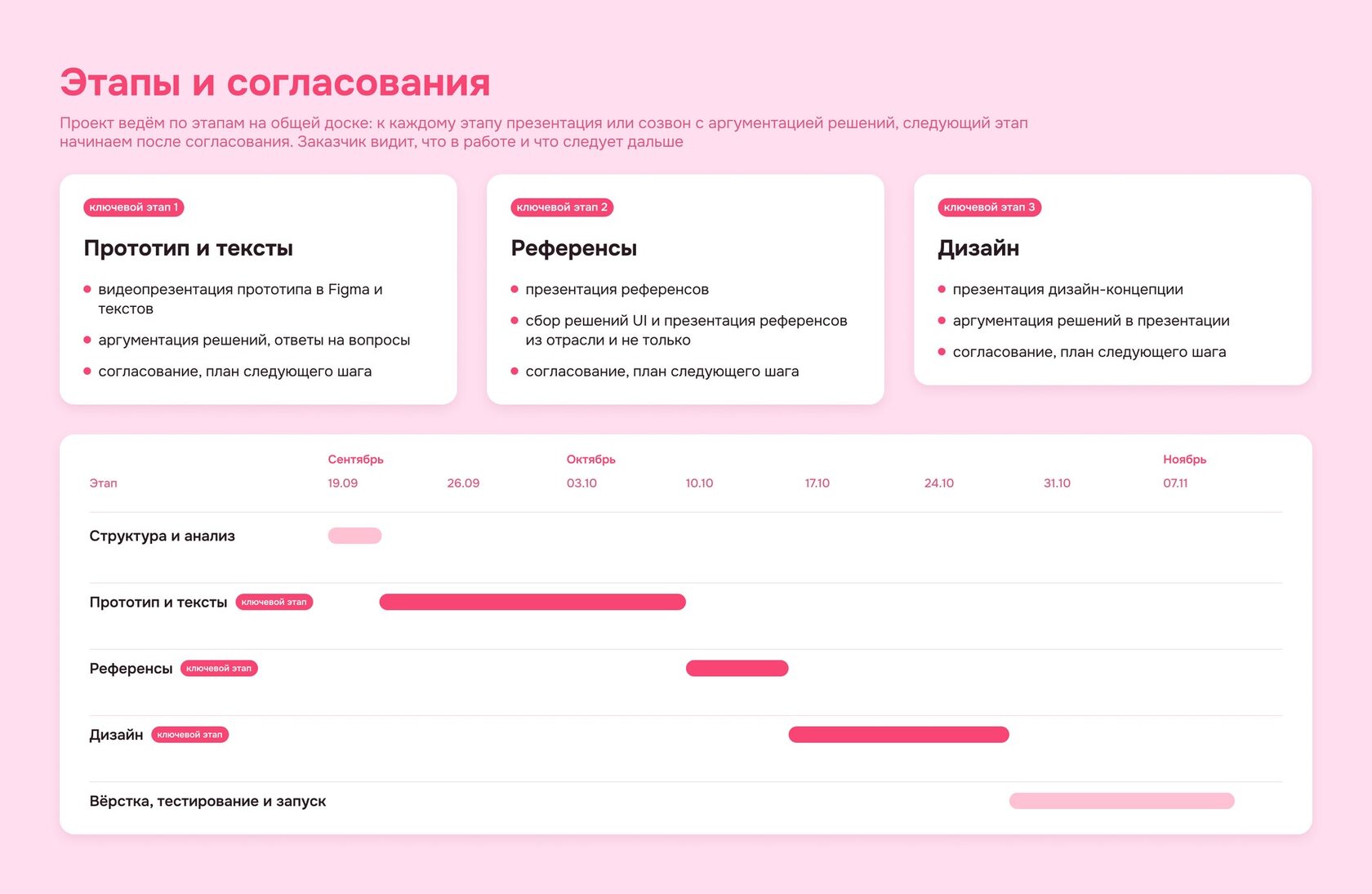

Ход проекта MotiMe: три ключевые презентации — прототип с текстами, референсы и дизайн — и график работ по неделям
В бизнес- и стратег-форматах следующий этап начинается после согласования предыдущего, поэтому быстрые ответы заказчика сокращают срок.
Время на обратную связь удобно сразу заложить в план: в проекте «Сладкие белки» у каждого этапа было два срока — работа команды и дни на ответ заказчика.
Сколько стоит сайт и из чего складывается цена, рассказываем в отдельной статье. Если компания выросла, а сайт не передаёт её масштаб, или бизнес выходит на новый рынок — разработаем сайт на Тильде под эту задачу: состав работ и сроки зафиксируем в договоре.
Правки и согласование
Сколько кругов правок входит в работу, зависит от формата. В экспресс-формате промежуточных правок нет. В бизнес- и стратег-форматах на каждом этапе согласования показываем результат и дорабатываем его по вашим сводным комментариям. У лендингов этих форматов — один круг правок на этап, у сайтов число кругов заложено в формат.
Правкой мы считаем изменение того, что уже согласовано: текста, порядка блоков, цвета. Новая страница или функция, которой в структуре не было, — уже не правка, а новая задача.
Роль заказчика: что ускоряет проект
Со стороны заказчика проект ускоряют два решения:
Показывайте промежуточные результаты тому, кто принимает финальное решение. Тогда на приёмке не появится замечаний к уже согласованной структуре и дизайну.
Новые идеи — отдельной задачей. Идею новой страницы или функции, которая появилась по ходу работы, удобнее реализовать после запуска: так не сдвигается срок.
Частые вопросы
Сколько времени занимает разработка сайта?
Зависит от типа сайта и объёма работ. Наши минимальные сроки: лендинг — от 10 рабочих дней, сайт на Тильде — от 25, интернет-магазин — от 25. С исследованием, текстами и согласованиями проект обычно занимает два-три месяца.
Что нужно от заказчика во время разработки?
Бриф и материалы на старте, ответы на вопросы к текстам, сводные комментарии к прототипу и дизайну и проверка готового сайта. Удобнее, когда со стороны компании решения принимает один ответственный.
Нужно ли готовое техническое задание?
Нет. Готовая структура или ТЗ не требуются: по итогам брифа задачу, состав работ и сроки мы фиксируем сами.
Можно ли пропустить этапы, чтобы ускорить?
Нет. Этапы остаются, но промежуточных согласований может не быть. В экспресс-формате задачу и визуальное направление фиксируем до старта, и сайт на Тильде готов за 25 рабочих дней.
На каком этапе можно вносить правки?
В бизнес- и стратег-форматах — на каждом этапе, пока он не согласован; в экспресс-формате задачу и визуальное направление фиксируем до старта, промежуточных правок нет. Структуру проще всего менять в прототипе, визуальную часть — на этапе дизайна. Изменения структуры на готовом сайте затрагивают и дизайн, и вёрстку.
Что будет, если результат не понравится?
В бизнес- и стратег-форматах результат каждого этапа вы видите и согласуете до начала следующего, поэтому готовый сайт вы уже видели по частям — в прототипе и в дизайне. Если результат этапа не устраивает, дорабатываем его в рамках правок формата.
Кто пишет тексты для сайта?
Тексты ключевых страниц пишет наша команда после изучения продукта, аудитории и конкурентов. Цифры, условия работы и факты о компании предоставляет заказчик. Если у вас свой копирайтер, в прототипе мы задаём объём и смысл каждого блока, а готовые тексты адаптируем под страницы и делаем UX-редактуру.
Как передать сайт на Тильде заказчику?
В настройках сайта: «Действия» → «Передать сайт на другой аккаунт». Принять его может только аккаунт с оплаченным тарифом Personal или Business. Передачу запускает владелец аккаунта, на котором сайт находится сейчас.
Главное об этапах создания сайта
Главные презентации — прототип с текстами, референсы и дизайн: крупные решения принимаются на них, а изменения структуры на готовом сайте затрагивают и дизайн, и вёрстку.
От заказчика нужны вводные на старте, один ответственный и сводные комментарии после каждой презентации.
В бизнес- и стратег-форматах следующий этап начинается после согласования предыдущего, сроки зафиксированы в договоре.
Готовый сайт работает на аккаунте заказчика, домен оформлен на компанию; тариф и домен оплачивает заказчик.
Если сайта нет, он устарел или перестал приносить заявки, заполните бриф на сайт: изучим задачу и предложим формат.
